卫生间防水施工方案?

卫生间防水施工方案

一、编制依据

1.?施工现场条件和实地勘察资料;

2.《建筑防水工程手册》、《新型建筑材料实用手册》;

3.《建筑构造通用图集》;

4.《建筑工程质量检验评定标准》(GBJ301-88);

5.《中华人民共和国国家标准》建筑防水材料;

二、工程概况

采用JS复合防水涂料涂膜1.5mm厚防水层做法。

三、施工部署

该项目工程人员安排如下:

序号工种人数工作内容

1技术人员3编制方案、制定措施、整理资料、技术交底

2采购人员2材料供应及时通知检验

3主要施工人员20清除层面杂质灰尘,涂刷底层涂料、表层处理

4机械设备1维修所有机械小工具等

5零星3零星工程

6后勤人员2现场保卫

四、材料准备

1.主要材料选择

①JS复合防水涂料。

此材料由有机液料和无机粉料复合制成的双组份防水涂料,是一种既有有机材料弹性高又有无机材料耐久性等优点的新型防水材料,涂刷后可形成高强坚韧的防水涂膜。该材料具有坚韧高强,耐水性、耐久性优异,无毒、无味、无污染的环保型新型防水材料。尤其适用于厕所间、设备间、食用水池、游泳池、内外立壁、屋面的防水。

主要性能指标:

性能指标

抗拉强度>2.0MPa

断裂伸长率>250%

低温柔性-10~-30℃

粘结基涂刷要3★杜①

卫生间防水施工,往桶里面倒入堵漏宝液体,往桶里面倒入堵漏宝粉末,具体的操作步骤如下:

1、往桶里面倒入堵漏宝液体。

卫生间防水施工方案?

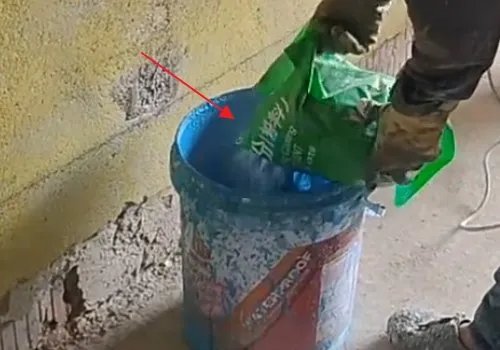

2、往桶里面倒入堵漏宝粉末。

卫生间防水施工方案?

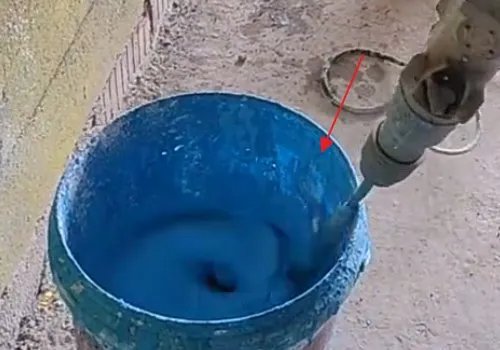

3、使用电动搅拌机搅拌均匀。

卫生间防水施工方案?

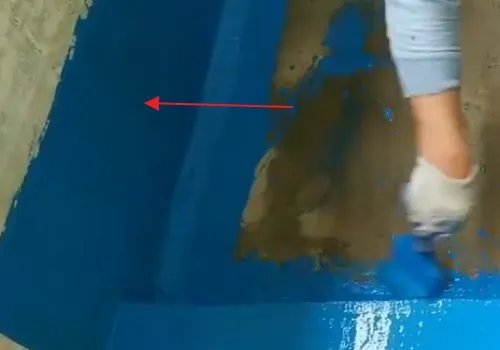

4、先将墙壁底部30公分处以及地面10公分处粉刷堵漏宝。

卫生间防水施工方案?

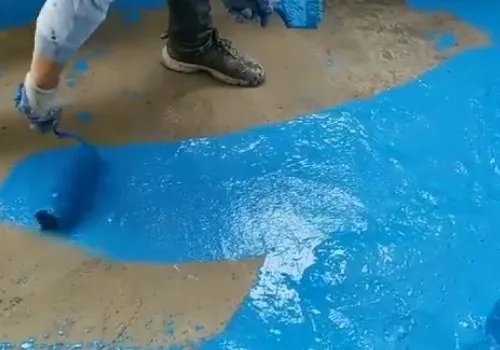

5、将整个地面粉刷上堵漏宝。

卫生间防水施工方案?

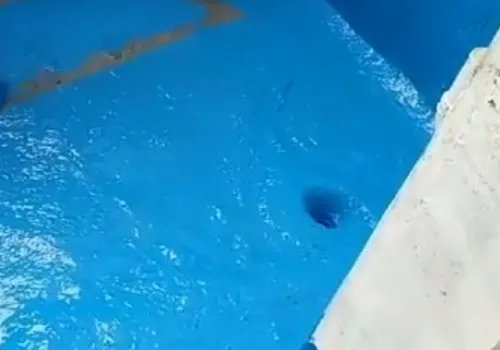

6。整个卫生间地面以及墙壁下方30公分处都粉刷完毕就可以了。

卫生间防水施工方案?

一、卫生间防水施工工艺流程

1、卫生间防水施工工艺流程

基层处理—细部附加层施工—第一层涂膜—第二层涂膜—第一次试验—保护层施工——第二次试验——工程质量验收。

2、工艺流程解析

(1)基层处理

基层找平,无明显水迹,渗漏处先进行堵漏处理;基层表面强度表面无浮土、砂粒等污物,表面应平整、无松动;阴阳角半径磨成光滑的小圆角;表面应平整、无松动。

(2)细部附加层施工

用油漆刷蘸取搅拌好的

(3)涂膜

用塑料

(4)试水试验

卫生间、

二、卫生间防水施工方法

1、卫生间立管

(1)立管定位后用防水砂浆堵严;

(2)管根四周宜形成凹槽,将管根周围及凹槽内清理干净;

(3)将油膏挤压在凹槽内并用刮刀刮严实,在凹槽两侧与管根口周围,应先涂刷聚氨酯防水涂料,凹槽底部应垫以

(4)将管道外壁200mm高的范围内,清除灰浆和油垢杂物,并按设计规定涂刮聚氨酯防水涂料。

2、卫生间地漏

(1)立管定位后,楼板四周缝隙应用防水砂浆堵严,缝大于20mm时宜用细石混凝士堵严。

(2)厕浴间垫层向地漏处找2%坡度,垫层厚度小于30mm时用

(3)地漏上口四周围10mm×15mm用油膏密封,上面做聚氨酯防水涂料。由于

3、

(1)坐便器李官后,楼板四周用防水砂浆堵严,缝大则用细石混凝土堵严抹平;

(2)立管接口处四周用油膏封严,上面做防水层做至管顶部;

(3)坐便器尾部进水处与管接口用沥青麻丝及水泥砂浆封严,外做聚氨酯防水涂料。

4、卫生间防水接地

按缝涂胶部位要求干净,水泥胶清扫干净后进行盖条施工,盖条宽度为10毫米,黏贴时将聚氨胶用腻刀分别涂刷到接缝处和盖条上,厚度约为1毫米进行黏贴。

5、卫生间防水墙根

高出厕所楼面应浇混凝土100毫米,并与梁或楼面混凝土整浇。做粉刷时,根部做成R=30毫米小圆阴角。

6、卫生间地面与地面高差处理

地漏低于地面5-10毫米,并做成盘子形。盘子口的直径大于地漏上口直径5-10毫米,在地面面层施工时,要求口圆而光滑。

7、穿楼地面管道孔四周的处理

管子四周粉出高于地坪40毫米的锥形。孔隙必须用C30混凝土,细石混凝土要分两次嵌填密实,细石混凝土需要掺入膨胀剂。

8、厕所地面与墙相连接阴角处

应该用1:2水泥砂浆压线,形状做成圆弧形或三角形,线条要顺直。

三、施工安全措施

1、施工质量保证措施

(1)工前应充分了解施工图中防水细部做法,卫生间防水构造和技术要求,提供卫生间防水工程技术措施。

(2)施工过程按施工防水规范执行。

(3)使用防水材料应有出厂合格证,并且经检测机构的测试认证符合材料标准的设计要求。

(4)在施工质量、工程进度和技术上的把控。

2、施工成品的保护

(1)现场非工作人员不可入场,施工人员穿软胶底鞋。

(2)施工用的小推车腿均应做包扎处理,防水层如搭设临时架子,架子管下口应加以

(3)防水层验收合格后,可直接在防水层上浇注细石混凝土或砂浆作刚性保护层,施工时必须防止施工机具如手推车或铁锨损坏防水层。

(4)施工中若有局部防水层破坏,应及时采取相应的补救措施,以确保防水层的质量。

(5)妥善安排各种施工顺序,严防在防水层完工后再凿眼打洞,破坏防水层,如果由于安排不当,破坏防水层,应及时进行修补。

(6)地漏、便桶,蹲坑及排水口等应保持畅通,不允许有灰浆及其它建筑垃圾堵塞。

(7)每次施工完毕,必须及时将施工机具认真清洗干净。

在备好材料之后可以按三个步骤施工:

第一步,地面找平。如果要更换卫生间的地砖,在将原有地砖去除之后,一定要先用水泥砂浆将地面找平,然后再做防水处理。接缝处要涂刷到位,因为卫生间的墙与地面之间的接缝以及上下水管道与地面的接缝处最容易渗水;

第二步,墙面处理上要做大约30厘米高的防水涂料,以防积水渗透墙面。但如果卫生间的墙面是非承重的轻体墙,就要将整个墙面涂满防水涂料。如果卫生间中有淋浴房,相连的两面墙也要涂满;如果是浴缸,与浴缸相邻的墙面防水涂料的高度要比浴缸上沿高出一些;

第三步,防水实验一定要认真做。施工完毕后将卫生间所有下水堵住,门口处砌一道大约20厘米高的墙,然后在卫生间中灌入大约2cm高的水,在24小时后检查四周墙面和地面有无渗漏现象。防水实验是保证卫生间防水工程质量的关键,一定要做。

●应先对基层进行处理:去除原有装饰材料,把浮土、水泥清理干净,要求表面平整、干燥。

●铺贴防水涂料:再做防水处理的基层上刷一层改 性沥青,铺一层玻璃丝布,然后再重复涂刷一次,最后在第二层玻璃丝布上涂刷一遍涂料,防水处理才算做完。防水涂料应涂刷均匀,玻璃丝布与防水层封闭严密,不能有漏刷、起鼓和脱落的现象,否则会影响防水效果。若选用聚氨酯做防水涂料,一般不用加玻璃丝布,只要反复涂刷2—3遍就可以了。 说明:注意事项见页面下的提示部分

●做“闭水”试验:闭水试验是检验室内防水质量的重要检验手段。在防水工程做完后,封好门口及下水口,在室内蓄满水达到一定液面高度,24小时内液面若无明显下降,即为合格。

●再做一层保护层:在防水涂料层上再做一层水泥砂浆保护层,注意不要破坏已做好的防水涂料层。等水泥砂浆保护层干透后,就可以在上面铺贴墙地砖或喷刷涂料,进行正常的装饰装修了。

闭水试验的做法:

●把有防水层的房间门口用黄泥土、低标号水泥砂浆等材料做个30~50高毫米挡水条(坎),把地漏等堵塞严密。地面堵塞好之后,然后在地面放水,形成深度20~30毫米深的小水池水 存蓄24小时后,到下层楼板检查,看是否有渗漏。如有渗漏重新做或修补防水层,完后按上述顺序再做闭水试验。直至无渗漏合格为止。希望我的回答能给你带来收获

卫生间防水涂料施工方案

因卫生间面积小,管道比较多,如做卷材防水,管根部位施工比较困难,搭接比较多,质量不易保证。而做涂膜防水,整体性,密封性可靠,管根部及阴阳角容易处理,施工比较方便,防水质量容易保证。

一、主要特点:

1、可在潮湿或干燥的多种材质的基面上直施工;

2、涂层弹性高,强度大,耐水,耐久性优异;

3、无毒,无污染,施工简便,工期短。

4、“靓壁”防水涂料应储存于阴凉、干燥处。

二、施工条件:

不能在0℃以下或雨中施工,不宜瘩特别潮湿又不通风的环境中施工,否则影响成膜效果。

三、施工准备:

1、防水涂料进入现场,必须按国家标准进行复验,材料合格后方能使用。

2、使用工具:短把棕刷、油漆毛刷、刮板、小桶、小批刀、钢尺、剪刀、壁纸刀等。

3、施工人员操作时要穿工作服,戴手套,穿软底鞋,带防毒面具。

四、施工工具:

1、基面清理工具:锤子、凿子、铲子、扫帚、钢丝刷,麻布;

2、取料配料工具:台秤,称料桶,水桶,搅拌器,剪刀;

3、涂料涂覆工具:滚子— 用于涂覆较稀的料;刮刀—用于较稠的料及嵌缝处理。刷子:用于面层修平及异形部位涂刷;大面积涂覆可用滚子或刮板进行施工。

五、施工工艺:

在施工卫生间现浇板时,根据设计的卫生间墙位置,在板上做一道上翻200mm高、与墙同宽度的砼止水带,与现浇板同时施工,并预留好各种管洞,避免以后在楼板上凿洞口,留下渗水隐患;楼板混凝土施工时必须振捣密实,特别是管子四周及墙角处,必须平整,避免凹凸不平现象发生,质检员要严把质量关,不合格处必须返工。使用1:2.5防水水泥砂浆,并对管道四周及砼翻边处用弹性防水涂料(液)进行重点处理,以提高结构防水性能,并按设计1%的泄水坡度,坡向地漏管。

1、基层处理:基层表面必须平整光滑,不得有坑凹不平现象不得有松动、砂眼或孔洞存在。如有上述现象应修补光滑平整后再施工,表面必须干燥,有管道根处收头必须抹成圆弧角,管子必须牢固。

2、涂刷基层处理剂,合成高分子防水涂料底胶搅拌均匀,再用长把滚刷或用橡胶刷刮板,刮涂把防水材料,均匀的涂刷到基层上,涂刷时不得堆积和露白见底,涂刷量,每遍以0.4kg/平方米左右为宜,第一遍完全干燥后方能再涂刷第二遍。

六、防水层的施工:

1、涂膜材料的配制:

合成高分子防水涂料属单组份防水涂料,开封搅拌均匀即可使用。

2、涂膜防水层操作工艺:

涂膜施工首先第一遍涂刷均匀,不漏底,干燥8-12小时后进行第二遍施工,第三遍达到12小时。

3、按工法的规定配料,用搅拌器搅拌均匀至无粉及团料,搅拌时间约5分钟。

4、若涂料尤其是打底料有沉淀应随时搅拌均匀;下层与无纺布及上层要连续施工,无纺布铺垫要平直,涂料要完全润湿无纺布,不留空鼓。

5、涂抹时要尽量均匀,不能有局部沉积,要求多滚刷几次使涂料与基层之间不留气泡,粘结严实。若厚度不够,可加涂一层或数层涂料。

6、各层之间时间间隔以前一层涂膜干固不粘为准,在20℃露天条件下约5小时。现场湿度大,温度低,通风差,干固时间长些,反之短些。

七、卫生间涂膜防水层质量要求:

1、涂膜防水层要求涂布均匀,不得过厚、过薄,更不允许出现露底现象,涂膜厚度均匀一致。

2、涂膜防水层与基层之间必须粘接牢固。不得有空鼓、折皱、砂眼、脱层等现象的存在。

八、 清洗:

在施工间歇或结束时,应及时用想想水清洗所有粘有涂料的工具及工作装,以便下次使用。

九、工程检验:

防水施工完毕后,应认真检查工程各部分,涂膜防水层不应有裂纹,脱皮,鼓泡,皱皮,流淌现象。

蓄水实验,须待涂层干固后进行,一般情况需48小时以上,不通风,潮湿环境干固时间略长。卫生间防水完工后蓄水24小时不渗漏为合格。

十、成品保护及安全注意事项:

1、操作人员应严格保护已做好的涂膜防水层,并及时做好保护层。在做保护层以前,任何人员不得进入施工现场,以免损坏防水层。

2、严防施工工具或尖硬物品损坏防水层,禁止在防水层上拌制砂浆。

3、存放材料地点和施工现场必须通风良好。

4、存料、施工现场严禁烟火。

十一、安全消防:

1、对施工操作人员进行安全教育,使施工人员对所使用的材料性能及安全措施全面的了解,并在操作中严格劳动保护制度。

2、施工人员应戴好安全帽,禁止酒后作业。

3、防水施工每天下班前,应码放材料,清理杂物,确保工完场清

4、施工用料及防水材料多属易燃物质,在存放材料的料库和施工现场,必须严禁烟火。

5、现场设制明显的防火宣传标志,定期进行防火检查。消除一切可能造成火灾、爆炸事故的根源,施工现场严禁吸烟。

十二、文明施工:

1、施工现场整洁有序,工完料净场地清。

2、项目部各级领导从抓文明施工着手,制定文明施工管理措施,提高施工人员职业道德和文明施工意识。

3、将各项措施切实落实到班组和每个施工环节中,切实体现出我单位文明施工的企业形象。

十三、工程回访:

工程完工后,规范规定的保修期内,建立巡查和回访制度,查其原因,及时修补。保修期以外,我公司保证随叫随到及时修补,达到用户满意。

住宅楼卫生间地面通常比室内地面低2-3cm,坐便器给排水管均穿过卫生间楼板,考虑到给水管维修方便,须给水管安装套管。

几曾防水技术措施在施工卫生间现浇板时,根据设计的卫生间墙位置,在板上做一道上返60mm高、宽度60mm的砼止水带,与现浇板同时施工,并预留好各种管洞,避免以后在楼板上凿洞口,留下渗水隐患;楼板混凝土施工时必须振捣密实,特别是管子四周及墙角处,必须平整,避免凹凸不平现象发生,质检员要严把质量关,不合格处必须返工。地面垫层防止渗水的技术措施卫生间地面不渗水是防水根本,造成地面渗水的原因大致为:混凝土基层不密实,墙面及立管四周粘结不紧密,材质问题造成的地面开裂,混凝土养护不好造成的收缩裂缝及坐便器与冲水管连接处出现的缝隙。为保证地面垫层质量,设计上推荐使用1:2.5防水水泥砂浆,并对管道四周及砼翻边处用透明防水剂或弹性防水涂料(液)进行重点处理,以提高结构防水性能,并按设计1%的泄水坡度,坡向地漏管。

地面不渗水的技术措施面层施工得好,可进一步帮助基层防渗漏。目前卫生间地面一般要求初装修,即:面层施工由住户自己完成,要求住户不得破坏防水层,要保证地面不积水,镶贴地面砖时砂浆要饱满,保证镶贴密实,没有空鼓现象存在。与管道连接处和坐便器交接处及墙角四周都不得留有缝隙,给水管与套管之间最好采用纸筋水泥石灰嵌缝,这样就能确保地面不渗水。
